Gantt Settings
En tant qu'utilisateur, vous pouvez visualiser un diagramme de Gantt pour afficher vos context items.
Le diagramme de Gantt peut être configuré pour afficher les context items généralement vus dans la vue grille ContextHub. Les composants du diagramme de Gantt sont affichés par section et les types de contexte relèvent de chaque section pertinente par ligne.
Vous pouvez afficher plusieurs composants sur le diagramme de Gantt qui, par défaut, s'affichent par ordre alphabétique. Vous pouvez trier les éléments de votre tableau par type ou par composant. De nouveaux éléments sont ajoutés au bas du tableau. Ceci est particulièrement important lorsque vous collectez de nouveaux éléments pour votre carte en mode temps réel.
Affinez votre Gantt en utilisant de multiples options situées sous le bouton filtre et en citant la période d'intérêt. Regroupez vos éléments par type de contexte ou par zone de contexte.
Pour sélectionner le mode d'affichage Gantt :
Ouvrir ContextHub.
Filtrez vos vues à l'aide des composants et de tout autre champ de filtrage de votre choix.
Cliquez sur l'icône du diagramme de Gantt située en haut à droite de l'interface de ContextHub.

Note
Context items d'un type instantané sont tracés dans la ligne du composant lui-même.
Le bouton des paramètres se trouve en haut à droite du diagramme de Gantt
. Sous ce bouton, vous trouverez deux paramètres :
Densité d'affichage
Paramètres du graphique

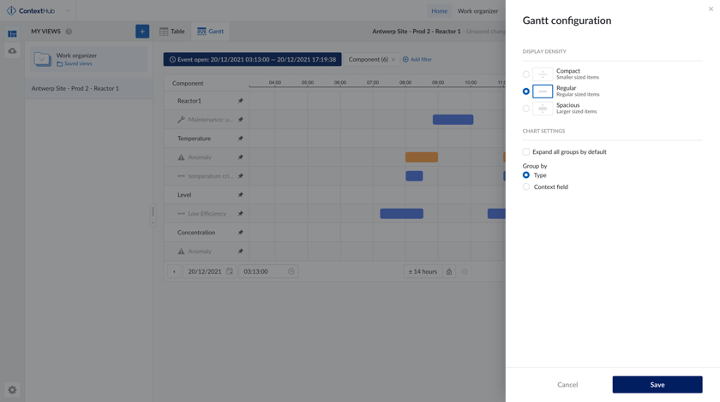

Densité d'affichage
La densité d'affichage du diagramme de Gantt fait référence au niveau de compaction des barres visibles sur le graphique. Il y a trois réglages : compact, régulier et spacieux.

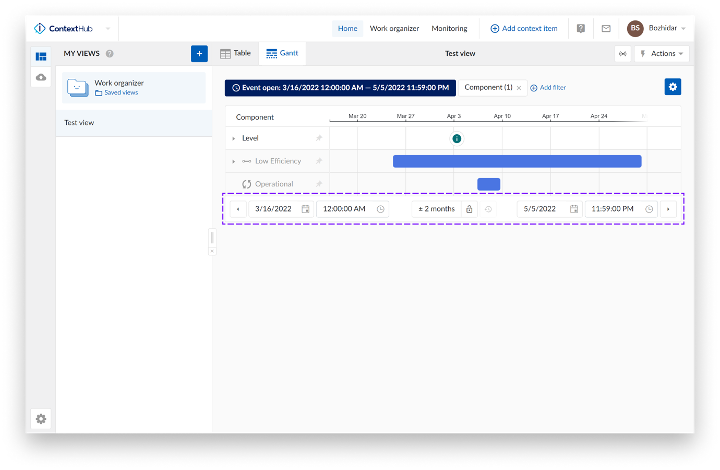

Affichez d'abord votre diagramme de Gantt à l'écran, puis :
Cliquez sur l'icône d'engrenage à l'extrême droite de la ligne de temps du Gantt (paramètres du Gantt).
Sélectionnez une densité d'affichage.

Cliquez sur " Enregistrer".
Paramètres du graphique
Il est possible de déplier tous les groupes par défaut en cochant l'option "Déplier tous les groupes par défaut".
Note
Ceci développera toutes les rangées mais vous pouvez toujours replier certaines rangées avec la flèche située devant la rangée.
Note
Lorsque vous utilisez cette option, toutes les données nouvellement ajoutées (par exemple, les types qui n'ont pas de données dans la période actuelle mais qui ont des données dans une période plus longue) suivront ce paramètre par défaut.
Par défaut, le diagramme de Gantt est regroupé par type de contexte. Il est également possible de regrouper par un champ de contexte spécifique.
Par défaut, le diagramme de Gantt est regroupé par type de contexte. Il est également possible de regrouper par un champ de contexte spécifique.
Cliquez sur "Champ de contexte".
Sélectionnez l'un des champs de contexte répertoriés dans le menu déroulant.
Cliquez sur " Enregistrer". Maintenant, le diagramme de Gantt est trié par les valeurs du champ de contexte sélectionné. Le groupe "aucune valeur" représente les items pour lesquels le champ de contexte sélectionné est vide.
Vous pouvez également activer/désactiver le formatage conditionnel pour le Diagramme de Gantt. (Activé par défaut)
Formatage conditionnel sur le Diagramme de Gantt
La fonction de formatage conditionnel vous permet de mettre en forme la couleur des barres du Diagramme de Gantt, en fonction d'un ensemble de règles définies.

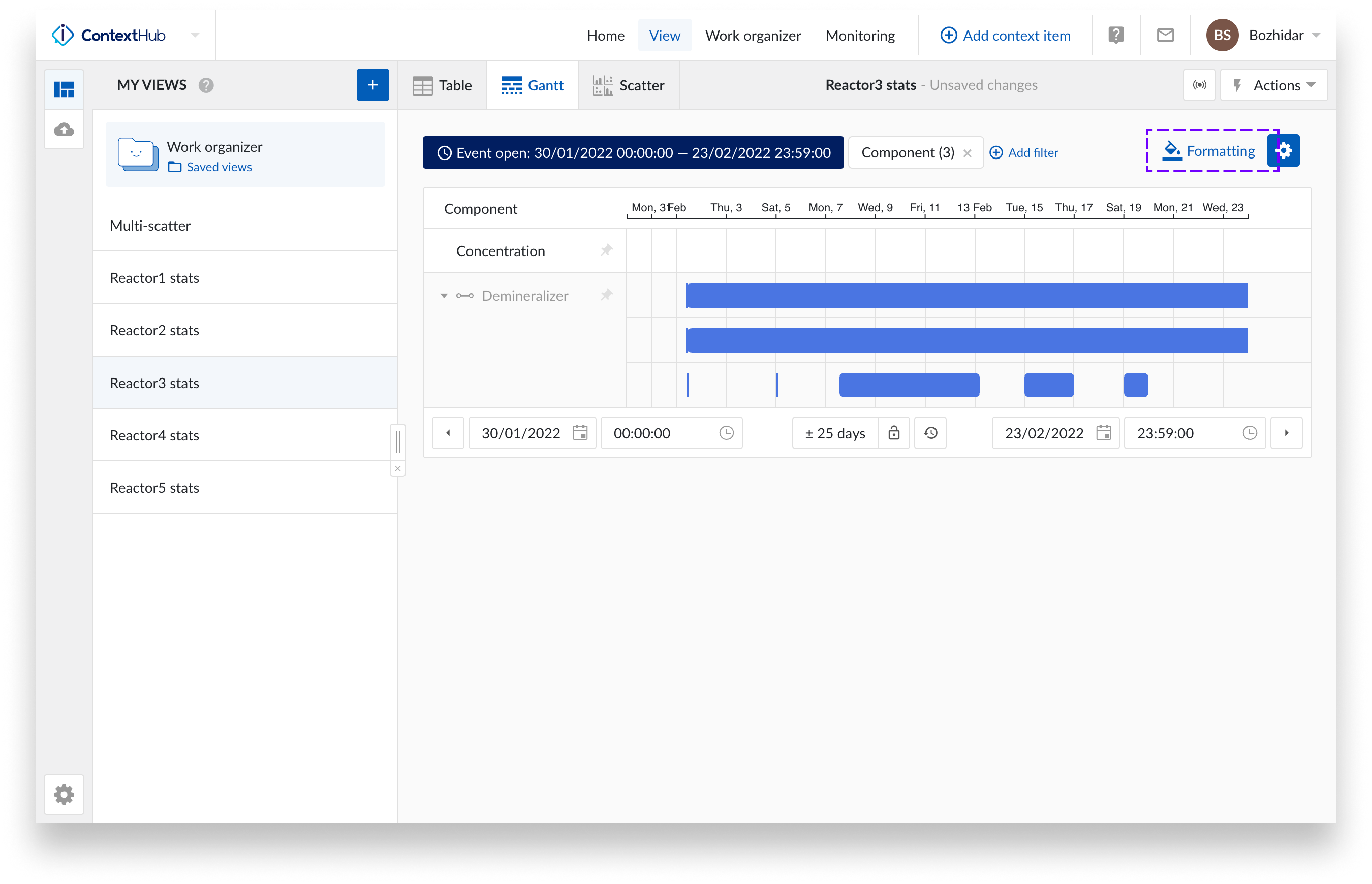

Pour définir des règles pour une colonne, cliquez sur le bouton de mise en forme en haut à droite, à côté du bouton de configuration.

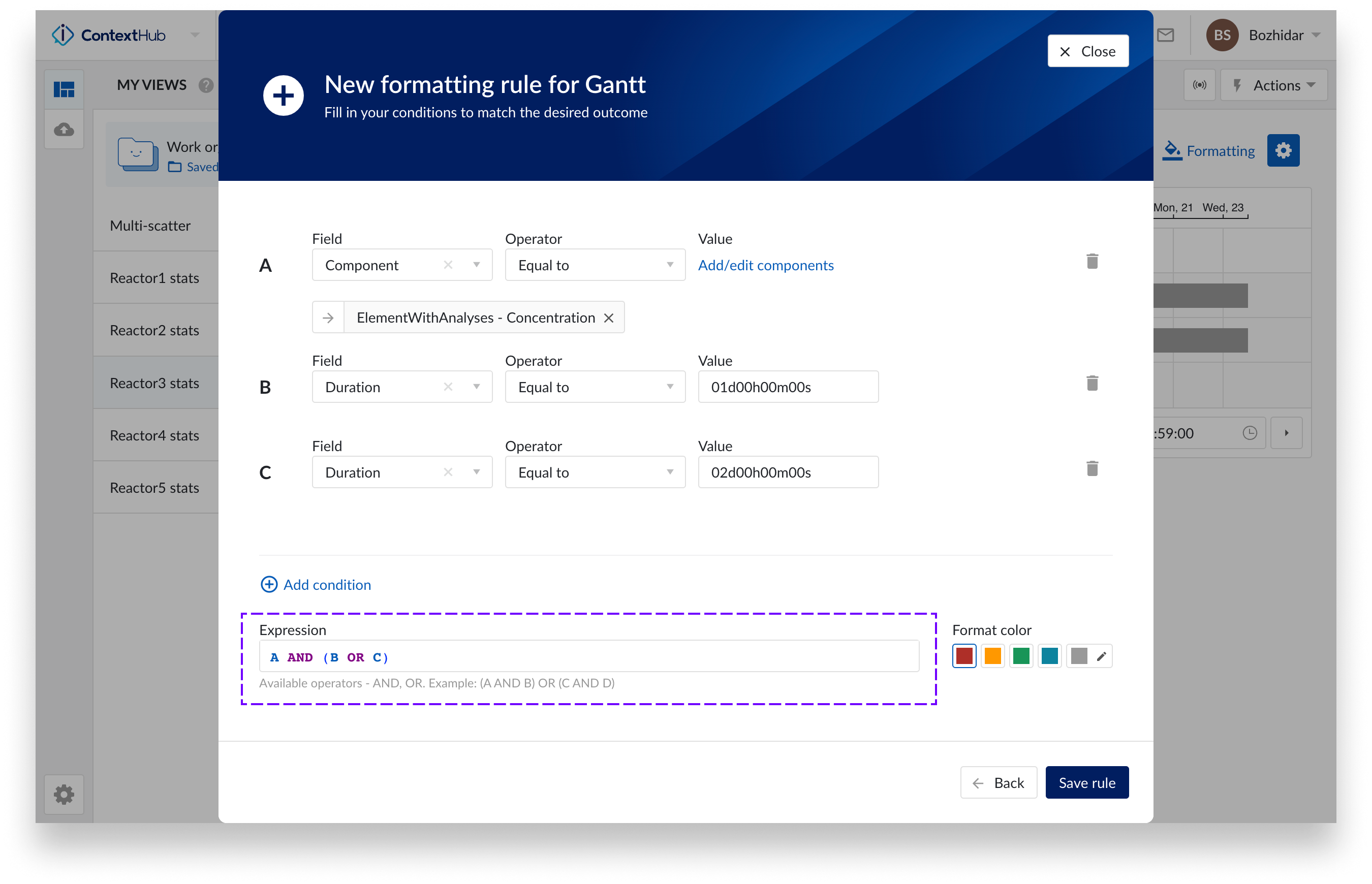

Plusieurs conditions formant une expression peuvent être définies dans une règle. Les opérateurs autorisés pour construire l'expression sont "AND", "OR" et les parenthèses - "(", ")".

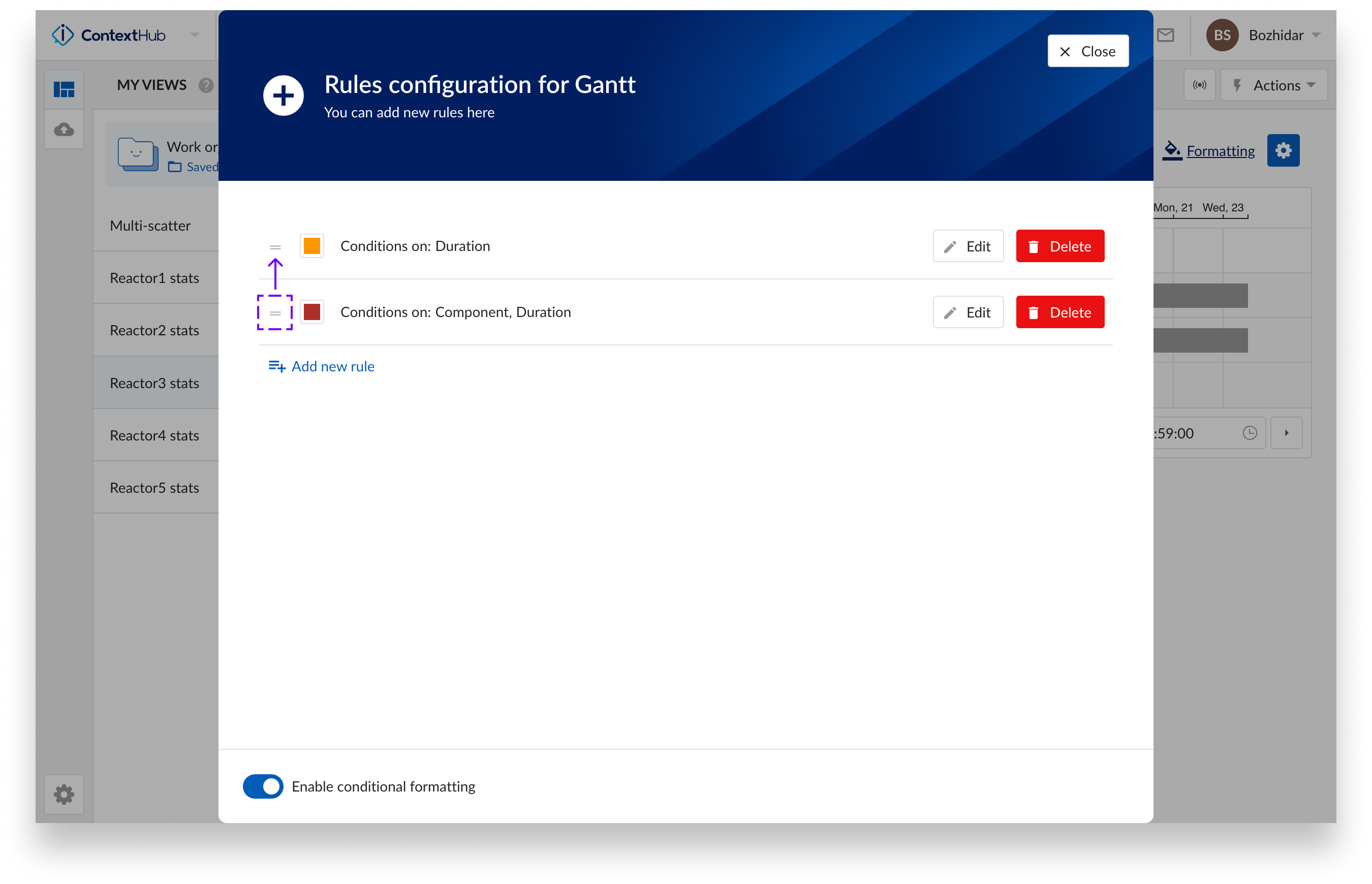

Plusieurs règles peuvent être configurées. Les règles peuvent être organisées par glisser-déposer, de sorte qu'il est possible de définir une hiérarchie de règles, la règle la plus élevée ayant la priorité.

Lorsqu'une barre (Context Item) du Diagramme de Gantt satisfait à une règle, sa couleur devient celle définie dans la règle.

Note
Le formatage conditionnel ne prendrait pas en compte les changements survenus en mode en direct. Vous devez actualiser le graphique pour que les règles s'appliquent aux données les plus récentes.
Note
le formatage conditionnel est activée par défaut et peut être désactivée soit par le commutateur dans l'écran "Configuration des règles pour Gantt", soit à partir des paramètres de Gantt.

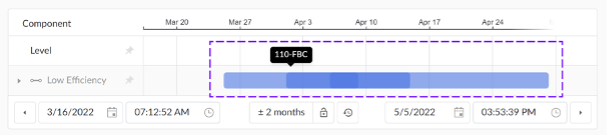

Note
Lorsque cette option est activée, le schéma de couleurs des barres du diagramme de Gantt passe de la couleur par défaut (qui dépend de la manière dont elle est configurée dans la définition du type de context item) à une couleur par défaut unique - le gris, pour toutes les barres. Les barres du diagramme changeront de couleur en fonction des règles définies.

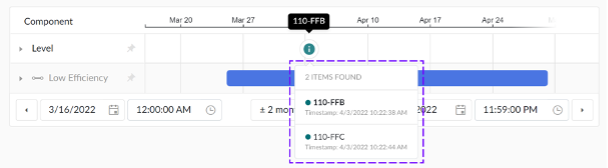

Lorsque vous survolez un item sur le diagramme de Gantt, les éléments contextuels sous-jacents sont contrastés par rapport à la couche supérieure.

Y cliquant sur l'Item, une liste déroulante d'items apparaît.

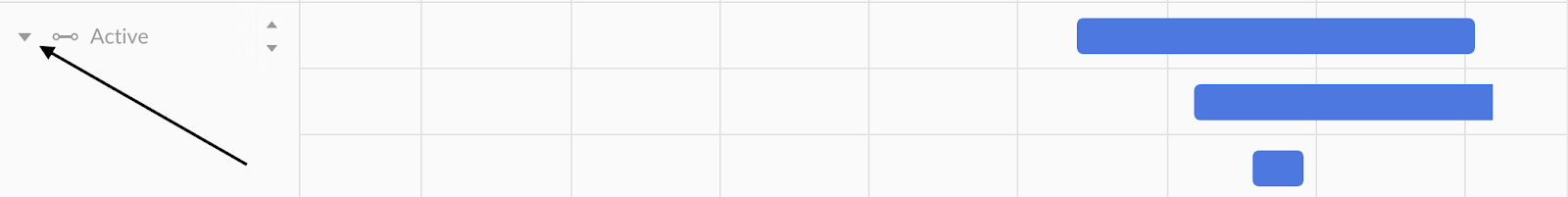

Vous pouvez également développer le type en cliquant sur la petite flèche située dans la première colonne de l'article. Tous les éléments superposés sont maintenant situés sur leur propre ligne.

Note
Les lignes agrandies sont organisées par heure de début.
Développez tous les types par défaut sous le bouton à trois points verticaux.
Cliquez sur les trois points verticaux situés en haut à droite de la barre du graphique.
Cochez la case "Développer tous les types par défaut".
Les Context Item instantanés sont des éléments avec un seul point temporel signifié sur le diagramme de Gantt par une icône ; par exemple, une icône d'information mise en évidence par un (i) dans un petit cercle vert.

Les mêmes principes que pour les éléments de contexte qui se chevauchent ci-dessus s'appliquent aux éléments instantanés qui se chevauchent ainsi qu'aux champs d'éléments de contexte.
Cliquez sur les éléments instantanés individuels pour ouvrir le panneau contextuel associé.
Cliquez sur les flèches situées dans les en-têtes de ligne pour développer les éléments instantanés / champs de contexte qui se chevauchent.

Faites défiler un groupe d'icônes et cliquez, une liste déroulante apparaîtra, fournissant une liste de tous les éléments instantanés du groupe.

Note
Les éléments d'information n'ont pas de solution de chevauchement actuellement.
Le mode en direct active le rafraîchissement automatique du diagramme de Gantt afin que les nouveaux items définis apparaissent automatiquement sur le diagramme de Gantt. Au fur et à mesure que le temps passe, les nouveaux items apparaissent à droite du Gantt et leur taille augmente au fur et à mesure qu'ils restent actifs.
Pour engager le mode en direct :
Cliquez sur le bouton Mode en direct, situé à côté du menu "Actions".

Cliquez sur "Actions" et cliquez sur "Enregistrer".
Note
Le mode en direct met à jour toutes les 5 secondes.
Note
Le mode en direct n'est disponible que pour des périodes de temps relatives. Par exemple, les 8 dernières heures.
Note
Les données historiques des éléments ajoutés au diagramme de Gantt ne seront pas visibles en mode en direct. Seules les informations les plus récentes sont ajoutées.
Le mode en direct actif est indiqué par la couleur verte du bouton. Lorsque le mode en direct est activé et que le Gantt est enregistré, l'état en direct de votre vue est conservé jusqu'à ce que vous le désactiviez.
Les nouveaux items ajoutés au Gantt avec le mode direct activé peuvent être visualisés en temps réel. Lorsque les items sont fermés manuellement, les éléments affiliés au Gantt arrêteront automatiquement tout nouvel ajout aux barres.
Le tri Gantt se réfère à l'ordre des composants et des types de gantt affichés sur la table. Le tri Gantt vous permet de déplacer les composants et les types de contexte dans un ordre de préférence. Par défaut, de nouveaux 'context items' sont ajoutés au bas du gantt.
Pour trier les éléments de contexte :
Choisissez l'item que vous souhaitez déplacer.
Faites glisser le nom du type/composant du Context Item, vers le haut ou vers le bas pour le déplacer comme vous le souhaitez.

Sauvegardez le tri effectué en cliquant sur le bouton d'action.
Cliquez "Save" dans le menu déroulant.
Le tri Gantt s'effectue à deux niveaux : le niveau type et le niveau composant. Vous pouvez faire glisser et déposer le nom du type pour le déplacer vers le haut ou vers le bas du tableau, selon vos besoins. Le tri au niveau des composants trie les composants ainsi que les types associés. Par exemple, si un composant de pompe est associé à différents types de composants, tels qu'une anomalie, une panne d'équipement et des types de nettoyage, l'ensemble se déplace avec le composant.
Note
En cas de modification de l'ordre des composants et des types, la définition de la vue devient "Changements non sauvegardés", vous devez donc sauvegarder après les déplacements des composants/types sélectionnés.
Note
Les lignes de Gantt sont triées par ordre alphabétique par défaut.

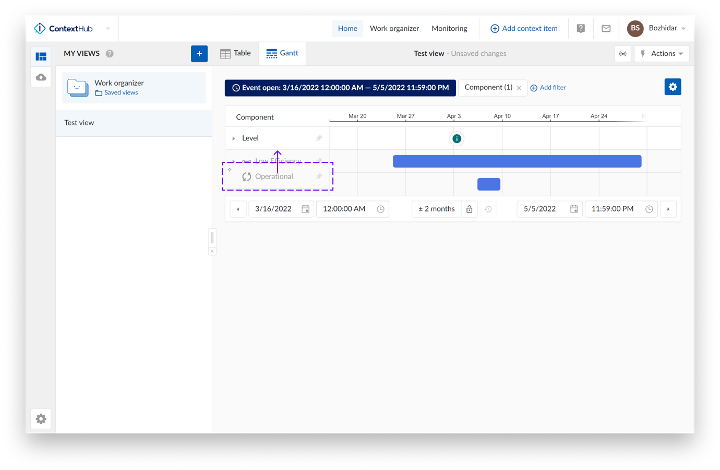

L'épinglage sur le diagramme de Gantt est disponible pour les diagrammes regroupés par type et par champ de contexte.

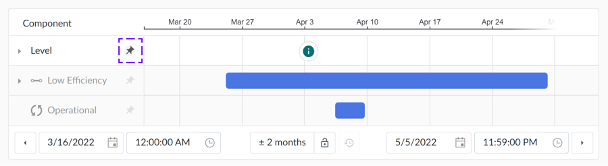

Pour épingler une ligne, il suffit de cliquer sur l'épingle située sur l'Item concerné. Une épingle gris foncé indique qu'un Item est épinglé au Diagramme de Gantt.

Vous pouvez épingler des composants, des types et des champs.
Si vous épinglez un composant, un interface utilisateur popover apparaît.

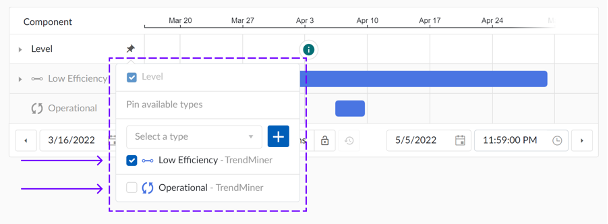

Ce menu déroulant répertorie les types de composants qui se trouvent actuellement sur votre écran. Épinglez les types disponibles sous le composant en cochant les cases. En décochant les cases, vous supprimez l'action d'épinglage. En utilisant le champ de recherche, vous pouvez ajouter des types supplémentaires qui ne sont pas actuellement sur votre écran.
L'épinglage sur le diagramme de Gantt est disponible pour les diagrammes regroupés par type et par champ de contexte.
Pour faciliter l'identification, les barres sur le gantt peuvent être spécifiquement étiquetées avec des identificateurs qui permettent de différencier facilement les types de contextes.

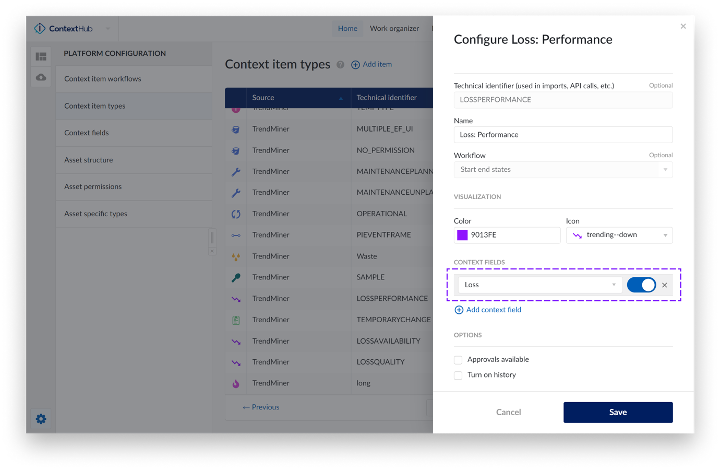

L'étiquetage de ce type est contrôlé dans la page de détail du type d'édition.
Allez dans ContextHub et cliquez sur le bouton Configuration en haut à droite de l'interface utilisateur.
Cliquez sur "Context item types" dans le menu "PLATFORM CONFIGURATION".
Sélectionnez le type de "context item" pour lequel vous souhaitez obtenir une étiquette de champ et cliquez sur les trois points verticaux situés sur le côté droit de la ligne de type.
Cliquez sur "Edit type" dans le menu déroulant. Un panneau latéral apparaîtra sur la droite.
Sous "Context fields", sélectionnez les éléments que vous souhaitez ajouter une étiquette sur le gantt, et activez le Toggle associé.

L'identification est maintenant affichée sur les barres de gantt d'éléments associées.
Si vous visualisez le diagramme de Gantt, vous avez la possibilité d'ajouter des context items directement dans le diagramme. Ceci est particulièrement utile si un élément manque dans le graphique et que vous avez besoin de l'ajouter rapidement.
Glisser-déposer sur la période du graphique que vous souhaitez ajouter un élément.
Cliquez sur l'icône + qui apparaît à droite du glisser-déposer. Un panneau d'éléments de contexte apparaît à droite de l'écran.
Sélectionnez le type d'élément, fournissez une description et ajoutez des détails supplémentaires si nécessaire.
Si nécessaire, ajoutez d'autres événements en vous assurant de sélectionner les bons états.
Cliquez sur le bouton "Save Context Item".
Vous pouvez voir le nouvel context items sur le graphique à condition que les options de filtrage appropriées soient sélectionnées.
Dans le diagramme de Gantt, vous pouvez maintenant manipuler facilement la période que vous souhaitez analyser à l'aide de la barre de navigation, positionnée au bas du diagramme.
Bouton de verrouillage : Utilisez ce bouton pour verrouiller l'intervalle de temps actuellement sélectionné.
Bouton Annuler : Annule la dernière action effectuée dans la barre de navigation.
Icônes fléchées (gauche / droite) sur la carte de mise au point : En mode de navigation normal (déverrouillé), ces boutons ajoutent 20% de la taille de la fenêtre actuelle. Lorsque la période est verrouillée, les boutons déplacent également le diagramme (gauche / droite) de 20%.
Sélecteurs de date et d'heure : Utilisez ces boutons pour sélectionner l'heure de début et de fin du diagramme de Gantt.
Sélection d’intervalle fixe : Avec le sélecteur d'intervalle de temps, vous avez la possibilité d'appliquer des intervalles de temps prédéfinis au diagramme de Gantt, ce qui vous permet d'encadrer rapidement et facilement l'intervalle de temps que vous souhaitez analyser. Ces cadres temporels incluent 1 heure, 2 heures, 8 heures par jour et ainsi de suite. Ce menu de sélection de plage de temps inclut la possibilité d'introduire des plage de temps spécifiques. Il suffit de sélectionner la période exacte que vous souhaitez voir s'afficher dans le diagramme de Gantt, puis d'appuyer sur la touche Entrée. Le sélecteur de période permet également la saisie manuelle d'une période allant du mois à la seconde. Pour saisir une période, utilisez simplement M pour mois, sem pour semaine, j pour jour, h pour heure, min pour minute et s pour seconde.
Astuce
Pour une période de 1 semaine, 2 heures, 2 minutes et 10 secondes, il suffit d'entrer ce qui suit : 1sem 3H 2M 10S, puis appuyez sur la touche Entrée. Une fois que vous avez appuyé sur la touche Entrée, le diagramme de Gantt s'étend ou se contracte selon la période demandée.

Note
Si vous modifiez le type de filtre temporel et que vous utilisez ensuite le bouton d'annulation, le type de filtre temporel redeviendra le type initial.
Astuce
Si le filtre temporel est réglé sur "Événement ouvert" et que vous décidez ensuite de le changer en "Événement ouvert dans l'intervalle (de, à)", puis que vous utilisez le bouton "Annuler", le type de filtre redeviendra "Événement ouvert".
